Publié le 12 avril 2024

Agrandir une maison existante au Québec est moins un ajout de surface qu’une opération chirurgicale où la jonction entre l’ancien et le nouveau, tant sur le plan légal que structurel, dicte le succès du projet.

  • Les « droits acquis » (non-conformités protégées) de votre maison ne s’appliquent pas à l’agrandissement, rendant souvent une dérogation mineure inévitable.
  • Le défi technique majeur n’est pas la construction neuve, mais la prévention du tassement différentiel entre les fondations existantes et les nouvelles.

Recommandation : Avant de dessiner le moindre plan, validez la faisabilité réglementaire de votre projet auprès du service d’urbanisme de votre municipalité pour éviter des mois de retard et des coûts imprévus.

Vous adorez votre quartier, vos voisins, la proximité de l’école. Seul hic : votre maison, autrefois parfaite, est devenue trop petite. L’idée d’agrandir est une évidence, bien plus séduisante que de plonger dans l’incertitude du marché immobilier. Beaucoup de propriétaires pensent alors qu’il suffit de « pousser les murs » ou d’« ajouter un étage ». Ils s’appuient sur l’âge de leur maison, pensant que leurs « droits acquis » leur donnent une liberté totale. C’est la première et la plus coûteuse des erreurs.

La réalité d’un projet d’agrandissement au Québec est bien plus complexe. Il ne s’agit pas de construire une boîte neuve à côté d’une ancienne, mais de réaliser une véritable chirurgie architecturale. Le succès ne se mesure pas seulement en pieds carrés gagnés, mais dans la maîtrise de l’interface entre l’ancien et le nouveau. Cette jonction est à la fois réglementaire, avec les subtilités du zonage et des dérogations mineures, et structurelle, où une mauvaise exécution peut créer des fissures pour des décennies.

Mais si la véritable clé n’était pas de voir l’agrandissement comme une addition, mais comme une intégration ? Cet article adopte la perspective du technologue : nous n’allons pas seulement survoler les étapes, nous allons disséquer les points critiques. Nous verrons pourquoi une dérogation est souvent une étape normale, comment éviter la fissure fatidique entre les deux parties de votre maison, et comment planifier stratégiquement votre projet pour qu’il soit une plus-value durable et non une source de problèmes.

Pour vous guider à travers ces enjeux complexes, cet article est structuré pour aborder chaque point de friction potentiel. Du labyrinthe municipal aux fondations, en passant par les coûts réels et la logistique du chantier, découvrez une feuille de route claire pour un projet d’agrandissement réussi.

Pourquoi une dérogation mineure est-elle souvent nécessaire pour agrandir un bungalow des années 60 ?

L’un des plus grands malentendus concerne les « droits acquis », ou plus précisément, la notion de non-conformité protégée par droits acquis. Votre bungalow des années 60 a été construit selon les règles d’urbanisme de l’époque, qui étaient souvent beaucoup plus permissives, notamment sur les marges de recul latérales ou avant. Le règlement actuel de votre municipalité est sans doute plus strict. Votre maison existante est « protégée » : vous n’avez pas à la démolir pour la rendre conforme. Cependant, cette protection ne s’étend pas à votre projet d’agrandissement. Dès que vous ajoutez un pouce de construction, celle-ci doit respecter la réglementation en vigueur.

C’est là que le bât blesse. Pour aligner votre nouvelle extension avec la maison existante, vous devrez très probablement empiéter sur les marges de recul actuelles. Votre projet devient donc, par définition, non conforme. La seule voie légale pour le réaliser est d’obtenir une dérogation mineure. Ce n’est pas un signe d’échec ou une complication anormale ; c’est une étape procédurale standard pour ce type de projet. Le Comité consultatif d’urbanisme (CCU) évaluera votre demande selon des critères précis.

Étude de cas : La réalité d’une marge de recul à Québec

Un excellent exemple concret illustre cette situation. À Québec, un propriétaire a dû demander une dérogation mineure pour un projet d’agrandissement. La raison ? La nouvelle structure résultait en une marge latérale de 1,13 mètre, alors que le règlement d’urbanisme en vigueur exigeait un minimum de 1,80 mètre. Cet exemple démontre parfaitement comment l’alignement avec une maison ancienne rend quasi impossible le respect des normes actuelles sans passer par une demande formelle, qui doit prouver que le projet ne porte pas atteinte aux voisins et que le préjudice causé par l’application stricte du règlement serait sérieux.

Pour être acceptée, votre demande doit généralement démontrer que :

  • L’application stricte du règlement vous cause un préjudice sérieux.
  • La dérogation ne porte pas atteinte à la jouissance du droit de propriété des voisins.
  • La demande est réellement « mineure » et respecte les objectifs globaux du plan d’urbanisme.

Loin d’être un obstacle, la dérogation mineure est l’outil qui permet de faire le pont entre l’urbanisme d’hier et les ambitions d’aujourd’hui. La préparer adéquatement est la première étape d’une chirurgie architecturale réussie.

Comment éviter les fissures de tassement différentiel entre la maison existante et l’agrandissement ?

Si la dérogation est le principal défi réglementaire, le tassement différentiel est l’ennemi structurel numéro un de tout projet d’agrandissement. Ce phénomène se produit lorsque la nouvelle fondation s’enfonce dans le sol à un rythme différent de la fondation existante, qui est stable depuis des décennies. Ce mouvement inégal crée des tensions extrêmes à la jonction des deux structures, provoquant inévitablement l’apparition de fissures dans les murs, les plafonds et même la fondation elle-même.

La cause principale est une mauvaise préparation de l’interface structurelle. Il ne suffit pas de couler une nouvelle semelle de béton à côté de l’ancienne. Pour que les deux parties se comportent comme un seul et même ensemble, une liaison mécanique robuste est indispensable. Au Québec, il est impératif que les nouvelles fondations descendent sous la ligne de gel. En effet, selon le Code de construction du Québec, les fondations doivent descendre à au moins 1,5 mètre minimum pour éviter que le soulèvement dû au gel ne vienne amplifier le phénomène de tassement.

La technique la plus fiable consiste à percer la fondation existante pour y insérer et ancrer chimiquement des barres d’armature (communément appelées « rebar »). Ces barres seront ensuite intégrées dans le coffrage de la nouvelle fondation avant la coulée du béton. Cette connexion physique force les deux structures à travailler de concert.

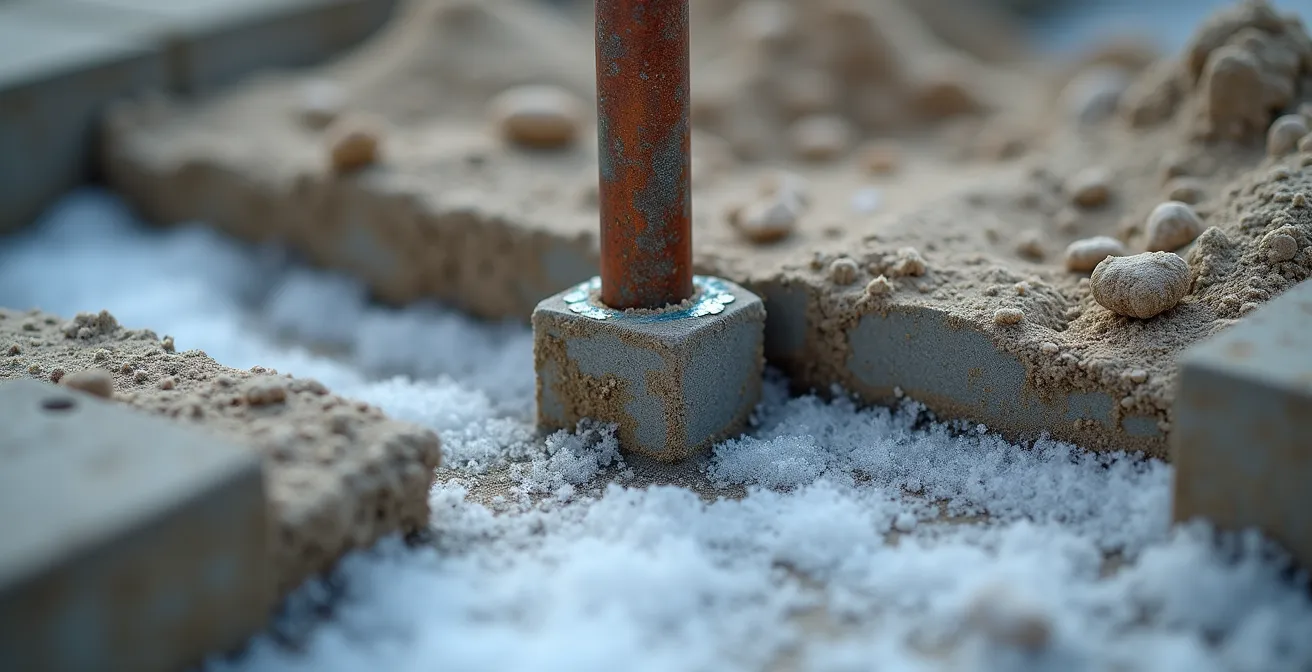

Vue technique détaillée de la jonction entre une fondation existante et une nouvelle fondation avec barres d'armature

Comme le montre cette vue technique, l’opération est chirurgicale. Au-delà de l’armature, une attention particulière doit être portée à l’étanchéité de la jonction. L’utilisation de membranes d’étanchéité et de scellants spécifiques est cruciale pour prévenir les infiltrations d’eau, qui pourraient geler et exercer une pression sur le joint. Ignorer cette étape, c’est s’exposer à des problèmes coûteux et récurrents. La solidité de votre maison agrandie dépend entièrement de la qualité de cette suture.

Ajout d’étage ou extension au sol : quelle option coûte moins cher au pied carré ?

La question du coût est centrale, mais la réponse est moins simple qu’il n’y paraît. Intuitivement, on pourrait penser que l’ajout d’un étage est plus cher. En réalité, le calcul au pied carré révèle des nuances importantes. Une extension au sol requiert des travaux majeurs et coûteux : excavation, coffrage, fondations, bétonnage, remblai. Ces étapes représentent une part significative du budget avant même d’avoir monté un seul mur. L’ajout d’étage, lui, réutilise la structure existante comme base, éliminant une grande partie de ces frais de fondation.

Cependant, l’ajout d’étage comporte ses propres complexités. Il faut d’abord valider par un ingénieur que les fondations et la structure existantes peuvent supporter la charge additionnelle. De plus, il implique de retirer la toiture existante, exposant la maison aux éléments et nécessitant souvent que les habitants déménagent temporairement. Le coût final dépendra donc fortement de la complexité de la structure à renforcer et des finitions choisies. Le tableau suivant, basé sur des données du marché québécois, offre une vue comparative.

Cette comparaison met en lumière les compromis à faire, comme le montre une analyse comparative récente des coûts de rénovation au Québec. L’extension sur pieux est la plus abordable, mais offre une isolation et une durabilité moindres qu’une fondation pleine. L’ajout d’étage présente la fourchette de prix la plus large, reflétant sa complexité variable.

Comparaison des coûts d’agrandissement au Québec en 2024-2025
Type d’agrandissement Coût au pied carré Projet de 500 pi² Avantages
Extension sur pieux 200 $-310 $/pi² 100 000 $-155 000 $ Option la plus économique
Extension sur dalle/fondation 265 $-310 $/pi² 132 500 $-155 000 $ Meilleure isolation, sous-sol possible
Ajout d’étage 175 $-400 $/pi² 87 500 $-200 000 $ Maximise le terrain disponible

Le choix ne doit donc pas se baser uniquement sur le coût brut au pied carré, mais sur une vision d’ensemble : la valeur du terrain (en ville, maximiser la surface verticale est souvent plus rentable), la capacité de la structure existante et votre tolérance aux perturbations du chantier. Pour un propriétaire qui veut préserver son jardin et maximiser son investissement sur un petit terrain, l’ajout d’étage, bien que potentiellement complexe, est souvent la solution la plus stratégique à long terme.

L’erreur de croire que vous pouvez agrandir sans toucher à l’électricité de la partie existante

Voici une autre idée reçue tenace : « C’est juste une nouvelle chambre, je vais tirer un fil depuis la prise la plus proche ». C’est non seulement une erreur, mais c’est aussi dangereux et illégal. Le Code de construction du Québec est très clair : tout ajout majeur à une résidence impose une mise à niveau de l’installation électrique pour répondre aux normes de sécurité actuelles. Agrandir sa maison, c’est augmenter son empreinte électrique globale, et l’ancien système n’est presque jamais conçu pour supporter cette charge additionnelle.

Pensez-y : une extension peut inclure une nouvelle salle de bain avec plancher chauffant, une cuisine avec de nouveaux électroménagers, ou simplement plus de prises et d’éclairage. Chaque nouvel appareil, chaque nouveau circuit sollicite votre panneau électrique. Un panneau des années 60 ou 70, souvent limité à 100 ampères et utilisant des disjoncteurs ou même des fusibles obsolètes, ne pourra pas gérer cette demande accrue. Le risque de surchauffe et d’incendie est bien réel.

La mise à niveau est donc inévitable et doit être planifiée dès le départ. Elle implique généralement :

  • Le remplacement du panneau électrique : Passer à un panneau de 200 ampères est aujourd’hui la norme pour une maison familiale, offrant la capacité nécessaire pour l’extension et les besoins futurs (voiture électrique, thermopompe, etc.).
  • La création de circuits dédiés : Les appareils énergivores comme une cuisinière, un chauffe-eau ou un système de climatisation dans l’agrandissement doivent avoir leur propre circuit.
  • L’intégration des systèmes : L’agrandissement doit être intégré au système de détection de fumée de la maison. C’est aussi l’occasion de prévoir une infrastructure pour la domotique, les réseaux ou la sécurité.

L’intervention d’un maître électricien est obligatoire. Il s’assurera non seulement que la nouvelle partie est conforme, mais aussi que son intégration à l’ancienne ne crée pas de point faible dans votre réseau. Considérer le budget électrique comme une simple formalité est une erreur qui peut compromettre la sécurité et la valeur de tout votre investissement.

Vivre sur place ou déménager : quelle stratégie adopter pendant un agrandissement majeur ?

Cette question n’est pas seulement logistique, elle est aussi psychologique et financière. Il n’y a pas de réponse unique, mais une analyse honnête de votre projet et de votre tolérance au chaos vous guidera vers la meilleure décision. Vivre sur le chantier peut sembler une solution économique, mais elle a des coûts cachés importants.

Le premier facteur est l’ampleur des travaux. Pour une extension au sol simple qui ne nécessite pas d’abattre un mur porteur majeur avant les dernières semaines, rester sur place est envisageable. L’entrepreneur peut souvent isoler la zone de chantier. Cependant, pour un ajout d’étage, la question ne se pose presque pas : le retrait de la toiture expose votre lieu de vie aux intempéries, à la poussière et au bruit de manière intolérable. Dans ce cas, déménager est une nécessité pour la sécurité et la salubrité.

Le deuxième facteur est la composition de votre famille. La présence de jeunes enfants ou de personnes sensibles à la poussière et au bruit rend la cohabitation avec un chantier extrêmement difficile. La poussière de gypse, les vapeurs de peinture et le bruit constant des outils électriques ne sont pas un environnement sain. Le stress généré par le manque d’intimité et le désordre permanent peut également peser lourdement sur la dynamique familiale.

Enfin, il y a l’aspect financier et pratique. Déménager engendre des coûts directs : loyer temporaire, entreposage des meubles, double facturation d’électricité. Cependant, cela peut paradoxalement accélérer les travaux. Les équipes de construction ont un accès total et continu au chantier, sans avoir à nettoyer chaque soir ou à composer avec les horaires de la famille. Cette efficacité accrue peut se traduire par une durée de chantier réduite et donc des économies sur les coûts de main-d’œuvre. La décision finale est un arbitrage entre le confort, la sécurité, le stress et les finances. Une discussion franche avec votre entrepreneur dès le départ vous aidera à évaluer la faisabilité et les implications réelles de chaque scénario.

Ajout d’étage ou mezzanine : quelle solution rentabilise le mieux le pied carré en ville ?

Dans les milieux urbains denses où chaque pied carré de terrain vaut de l’or, l’agrandissement vertical est souvent la seule option. La question se pose alors entre l’ajout d’un étage complet ou la création d’une mezzanine. Si les deux permettent de gagner de l’espace en hauteur, leur impact réglementaire, structurel et financier est très différent. La mezzanine est souvent perçue comme une solution plus simple et plus économique.

Une mezzanine est une surface de plancher ouverte sur le niveau inférieur, souvent aménagée dans une pièce bénéficiant d’une grande hauteur sous plafond. Son principal avantage est structurel : sa charge est généralement moins importante que celle d’un étage complet, ce qui peut éviter des renforcements coûteux de la fondation. Elle crée également un effet visuel spectaculaire, avec de grands volumes et une luminosité accrue. Cependant, sa « rentabilité » en termes de surface est limitée. Comme le précise le service d’urbanisme de la Ville de Montréal, son statut est particulier.

Une mezzanine est souvent limitée à un certain pourcentage de la surface au sol de la pièce où elle se trouve et ne compte pas toujours comme ‘étage’ plein dans le calcul de la densité.

– Service d’urbanisme de Montréal, Guide des normes de construction résidentielle

L’ajout d’un étage complet, bien que plus complexe et coûteux, représente un gain de surface habitable à 100%. Il permet de créer des pièces fermées (chambres, salle de bain), offrant une intimité que la mezzanine ne peut procurer. C’est un investissement plus lourd, mais qui se traduit par une augmentation plus significative de la valeur de revente de la propriété, car il ajoute des « pièces » officielles à la description de la maison. La rentabilité dépend donc de votre objectif : recherchez-vous un gain d’espace fonctionnel et spectaculaire à moindre coût (mezzanine) ou une maximisation de la surface habitable et de la valeur de votre bien (étage complet) ?

Comment obtenir votre permis de construction municipal en moins de 60 jours ?

Le délai d’obtention d’un permis de construction est une source majeure d’anxiété pour les propriétaires. L’objectif de l’obtenir en moins de 60 jours est ambitieux mais réaliste, à une condition fondamentale : votre dossier doit être absolument impeccable et ne nécessiter aucune dérogation mineure ou approbation par un plan d’implantation et d’intégration architecturale (PIIA). La clé est l’anticipation et la préparation méticuleuse.

La première étape, contre-intuitive pour beaucoup, est de rencontrer le service d’urbanisme de votre municipalité avant même de finaliser les plans avec votre architecte ou technologue. Présentez une esquisse de votre projet pour valider les grandes lignes : marges de recul, hauteur, volumétrie. Cet échange précoce vous permettra de déceler en amont les points de friction avec la réglementation et d’ajuster votre projet pour éviter une demande de dérogation, qui est le principal facteur d’allongement des délais. En effet, la différence de temps de traitement est considérable.

Une fois le projet validé sur le principe, la constitution d’un dossier complet est la deuxième clé de la rapidité. Un dossier incomplet sera refusé et retourné, vous faisant perdre de précieuses semaines. Selon l’avis d’experts municipaux, le délai d’émission peut prendre jusqu’à 60 jours pour un permis standard, mais les dossiers nécessitant des autorisations complexes comme une dérogation peuvent facilement s’étirer sur 4 à 9 mois. Pour mettre toutes les chances de votre côté, votre demande doit être irréprochable.

Votre feuille de route pour un permis accéléré : les points à vérifier

  1. Prendre rendez-vous avec le service d’urbanisme : Validez la faisabilité de votre projet AVANT de mandater votre professionnel pour les plans finaux.
  2. Préparer un dossier complet : Incluez tous les documents requis, notamment le plan d’implantation préparé par un arpenteur-géomètre qui positionne précisément l’agrandissement sur votre terrain.
  3. Fournir des plans signés et scellés : Assurez-vous que vos plans sont signés et scellés par un architecte ou un technologue en architecture, selon les exigences de la loi sur les architectes et la taille de votre projet.
  4. Utiliser les outils numériques : Si votre municipalité offre un portail en ligne pour le dépôt des demandes, utilisez-le. Le suivi est souvent plus rapide et transparent.
  5. Anticiper les délais avec dérogation : Si une dérogation est inévitable, intégrez le délai supplémentaire de 4 à 9 mois dans votre calendrier de projet dès le départ pour éviter les déceptions.

En somme, la rapidité n’est pas une question de chance, mais de méthode. Un projet bien aligné avec la réglementation et un dossier parfaitement monté sont les meilleurs garants d’un processus fluide.

À retenir

  • Un projet d’agrandissement sur un bâtiment ancien au Québec implique presque toujours une demande de dérogation mineure ; ce n’est pas une complication, mais une partie normale du processus.
  • La prévention du tassement différentiel par une jonction d’armature solide entre l’ancienne et la nouvelle fondation est le geste technique le plus critique pour la durabilité du projet.
  • Obtenir un permis de construction rapidement dépend moins de la chance que d’un dossier préparé à la perfection et d’une consultation précoce avec le service d’urbanisme pour éviter les dérogations.

Comment protéger votre charpente de bois contre les variations d’humidité du Québec ?

Une fois l’agrandissement sorti de terre, la bataille n’est pas terminée. La nouvelle charpente de bois doit être protégée contre un ennemi invisible mais puissant : l’humidité. Le climat québécois, avec ses cycles de gel/dégel et ses grandes variations de taux d’humidité entre l’été et l’hiver, met les matériaux à rude épreuve. Une mauvaise gestion de l’humidité dans l’enveloppe du bâtiment peut entraîner des problèmes de moisissure, de pourriture et une dégradation prématurée de la structure.

La protection de la charpente repose sur une gestion intelligente de la vapeur d’eau et de la ventilation. L’objectif est d’empêcher l’air chaud et humide de l’intérieur de migrer dans la structure murale pendant l’hiver, où il pourrait condenser au contact des surfaces froides et créer des problèmes. Inversement, il faut permettre à l’humidité qui pourrait s’infiltrer de sécher. Pour y parvenir, plusieurs stratégies doivent être combinées :

  • Installer un pare-vapeur intelligent : Contrairement aux polythènes traditionnels, ces membranes modernes sont étanches à la vapeur en hiver mais deviennent perméables en été, permettant à toute humidité piégée dans le mur de sécher vers l’intérieur. Il doit toujours être placé du côté chaud de l’isolant.
  • Assurer une jonction étanche : Le point de rencontre entre l’ancienne et la nouvelle structure est un point faible. Le pare-air et le pare-vapeur doivent être raccordés de manière parfaitement continue et scellée pour éviter les fuites d’air, qui sont les principaux vecteurs d’humidité.
  • Choisir les bons matériaux : L’utilisation de bois d’ingénierie (comme les poutrelles en I ou le LVL) est une excellente option, car il est plus stable et moins sujet aux torsions et gonflements que le bois massif. Le bois de structure en contact avec le béton de la fondation doit être traité sous pression pour résister à l’humidité.
  • Ventiler adéquatement l’entretoit : Une bonne ventilation de l’entretoit est cruciale pour évacuer l’humidité et prévenir la formation de barrages de glace en hiver, qui peuvent causer des infiltrations d’eau majeures.

Protéger sa charpente, c’est assurer la longévité de son investissement. C’est une combinaison de science du bâtiment et de mise en œuvre rigoureuse sur le chantier. Une enveloppe bien conçue et bien réalisée est la meilleure assurance contre les problèmes futurs.

Pour garantir une maison saine et durable, il est vital de se référer aux principes de protection de la structure en bois.

Pour concrétiser votre projet sans mauvaises surprises et orchestrer cette chirurgie architecturale avec précision, l’étape suivante consiste à consulter un technologue ou un architecte. Leur expertise sera votre meilleur atout pour naviguer les complexités réglementaires et techniques et transformer votre vision en une réalité solide et durable.

Questions fréquentes sur l’agrandissement de maison au Québec

Pourquoi le pare-vapeur est-il si important au Québec?

Au Québec, la différence de température et d’humidité entre l’intérieur et l’extérieur en hiver est extrême. Un pare-vapeur performant, placé du côté chaud de l’isolant, empêche la vapeur d’eau générée à l’intérieur (cuisine, douches, respiration) de migrer dans les murs et de condenser, ce qui causerait de la moisissure et de la pourriture dans la charpente. Il est essentiel pour la longévité et la performance énergétique de la maison.

Quelle est la meilleure période pour faire des travaux de charpente?

L’été est généralement la période la plus favorable. Le temps plus sec et les températures clémentes permettent au bois de sécher et de se stabiliser avant d’être enfermé dans les murs. Commencer des travaux de charpente à la fin de l’automne ou en hiver expose le bois à plus d’humidité, ce qui peut créer des problèmes de gonflement et de moisissure si les matériaux ne sont pas protégés adéquatement.

Comment éviter la pourriture au point de jonction?

Le point de jonction entre la nouvelle et l’ancienne structure est un point critique. Pour éviter la pourriture, il est impératif d’assurer une étanchéité parfaite. Cela passe par un raccordement méticuleux du pare-vapeur et du pare-air entre les deux sections, ainsi que l’installation d’une membrane drainante et d’un solin métallique à l’extérieur pour dévier l’eau de pluie loin de la jonction.

Rédigé par Jean-Pierre Jean-Pierre Gagnon, Entrepreneur général licencié RBQ avec 22 ans d'expérience sur les chantiers résidentiels du Québec. Expert en charpente, fondations et conformité au Code de construction.
